2026.09.30 | AC | Power | Weichai SOFC vs Bloom Energy

原标题:潍柴SOFC难以成为中国的Bloom Energy

#power #china

AceCamp · 2026-09-30 20:26 · article 70567695

摘要

  1. 潍柴在数据中心兑现的是柴发还是SOFC;
  2. 美国客户为SOFC多付的钱买的是什么;
  3. 这一溢价的前提在中国是否成立;
  4. 只比成本,国内SOFC能否与煤电竞争;
  5. 出海欧美能否走通,SOFC对潍柴利润贡献多大。

SOFC在美国卖得贵,是因为客户在为提前通电的时间付费。中国缺的是调节能力和芯片,不缺接电,这笔溢价收不到,SOFC只能和电网比成本。潍柴SOFC的价值要看经博杜安进入欧洲的订单和所持Ceres股权,数据中心已经兑现的是柴发。

潍柴2026年上半年卖出1,400余台数据中心柴发,半年就超过了2025年全年。同一时期,它的固体氧化物燃料电池(SOFC)完成了技术转让,定下2027年底200MW的产能目标,却还拿不出一笔具名的商业订单。市场习惯把这两组数字放进同一个数据中心故事里,再拿美国的Bloom Energy作参照。但Bloom在美国卖得贵,靠的并不是电便宜。

Bloom的溢价从哪里来,决定了潍柴SOFC该怎么估值。如果溢价来自产品本身,比如技术领先,它可以随着产能一起复制到中国;如果来自只在美国成立的外部条件,潍柴SOFC的价值就要到别处去找。本文要回答的核心问题正是:潍柴SOFC能否在国内复制Bloom的溢价,如果不能,它的价值落在哪里。下文分四步展开:先分清潍柴在数据中心已经兑现的是哪块业务,再看美国客户为SOFC多付的钱买的是什么,然后检验这些条件在中国是否成立,最后据此给SOFC和相关股权估值。

一、潍柴在数据中心卖的是柴发,SOFC还没有具名订单

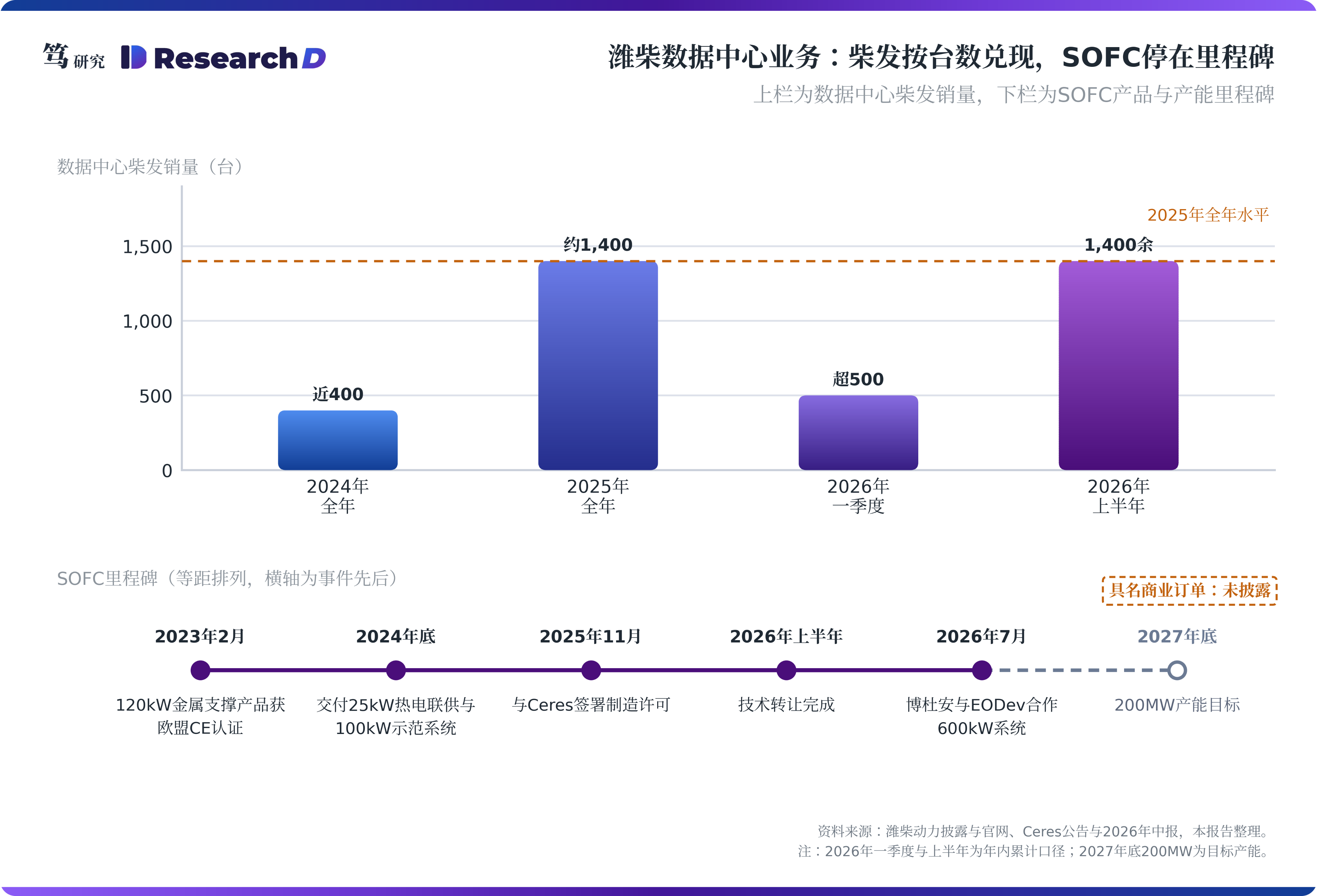

回答核心问题的第一步,是分清口径:1,400台是柴油发电机组,不是SOFC。潍柴披露显示,2025年数据中心用发动机销售约1,400台,同比增长259%;同年大缸径发动机销量首次突破1万台,实现收入58.1亿元,同比增长65%。2026年上半年数据中心柴发销量1,400余台,已超过2025年全年;按2025年上半年近600台的基数计算,同比增长约1.4倍。公司同时表示,气发(燃气发电机组)产品预计今年开始交付。这组台数的主体是柴油发电机组,与SOFC没有交集。部分市场解读把“数据中心发电设备交付超1,400台”写进SOFC商业化的故事,是把两块业务的口径混在了一起。

柴发兑现的是销量,利润还要看分部报表。半年报显示,上半年潍柴发动机分部对外收入同比增长21.4%,分部业绩却同比下降2.1%。收入在增、业绩在降,说明大缸径的增量被其他业务抵消了。笔者推测,主要原因是天然气重卡发动机需求回落,叠加新能源业务的持续投入。这也说明,数据中心柴发增长虽快,体量还不足以单独拉动发动机分部的利润。

SOFC的进展停在技术与产能层面,还没有走到订单层面。技术上,潍柴2023年发布的120kW金属支撑SOFC通过欧盟CE认证,净发电效率超过60%;2024年底先后交付25kW热电联供与100kW两套示范系统,官网披露示范项目累计运行近7万小时。产能上,潍柴2025年11月与英国Ceres Power签署制造许可;Ceres于9月23日发布的中期业绩显示,潍柴的目标是2027年底形成200MW产能,业绩会上确认技术转让已在上半年完成,首批产品计划在今年底到明年初投产。

数据中心是SOFC的目标市场,但还不是已经落地的市场。7月以后,公司在调研中已把SOFC与柴发、气发一起列入数据中心的一体化供电方案;Ceres在2025年11月的许可公告里,也把AI数据中心列为目标市场之一。但潍柴半年报列出的SOFC商业化场景是商业楼宇与工业园区,并不包括数据中心,市场上也还没有一笔具名的数据中心SOFC订单。换句话说,数据中心对柴发来说已经是收入,对SOFC来说还只是规划。

两块业务的客户、周期和利润来源都不同,不能合在一起估值。数据中心柴发是备用电源,按台交付,交付即确认收入;SOFC要进入数据中心,需要作为主供电源长期连续运行,销售周期更长,利润取决于能不能卖出溢价。把柴发的销量增长当作SOFC的订单信号,会高估SOFC的兑现速度。SOFC能不能卖、能卖什么价,要先弄清美国客户为什么愿意为它多付钱。

二、美国客户为SOFC多付钱,买的是提前通电的时间

Bloom在美国的溢价来自时间,而不是成本。笔者在前序报告中测算过,Bloom的度电成本约0.12美元/千瓦时,高于美国工业用电的平均水平。也就是说,按每度电的成本算,Bloom并不便宜;客户仍然大量采购,说明他们买的不只是电。笔者当时的结论是:速度暂时击败了成本。

时间的价格,可以从三组数据读出来。第一,并网要排很久。劳伦斯伯克利国家实验室(LBNL)《Queued Up》2026年版显示,在有数据的地区,2025年投运项目从申请并网到商业运行的中位数超过5年。第二,燃气轮机也要排队。GE Vernova二季报显示,其燃机在手订单与槽位预订合计已从100GW增至116GW,其中在手订单53GW、槽位预订63GW,槽位预订就是客户提前付费锁定未来的交付档期。第三,燃料电池装得快。Bloom为甲骨文一个云计算站点交付完整运行的燃料电池系统只用了55天,比约定的90天提前一个多月;这套系统于2025年交付,Bloom在2026年4月的新闻稿中再次披露。三组数据放在一起,含义很清楚:走电网要等5年以上,买燃机要排队,燃料电池几个月就能供电。

客户已经在用订单为时间付费。Bloom在4月把与甲骨文的合作扩大到最高2.8GW,其中1.2GW已签约;随后甲骨文宣布,新墨西哥州Project Jupiter园区将由最高2.45GW的Bloom燃料电池装机为整个园区供电,替代原计划的燃气轮机和柴油发电机。Ceres在中期报告中也提到,Project Jupiter与Nebius在新泽西州的数据中心项目,都用燃料电池替代了现场燃气轮机,理由是燃料电池排放低、耗水少,许可更容易拿到。燃料电池不只是装得快,审批也相对顺,两点都在帮客户省时间。

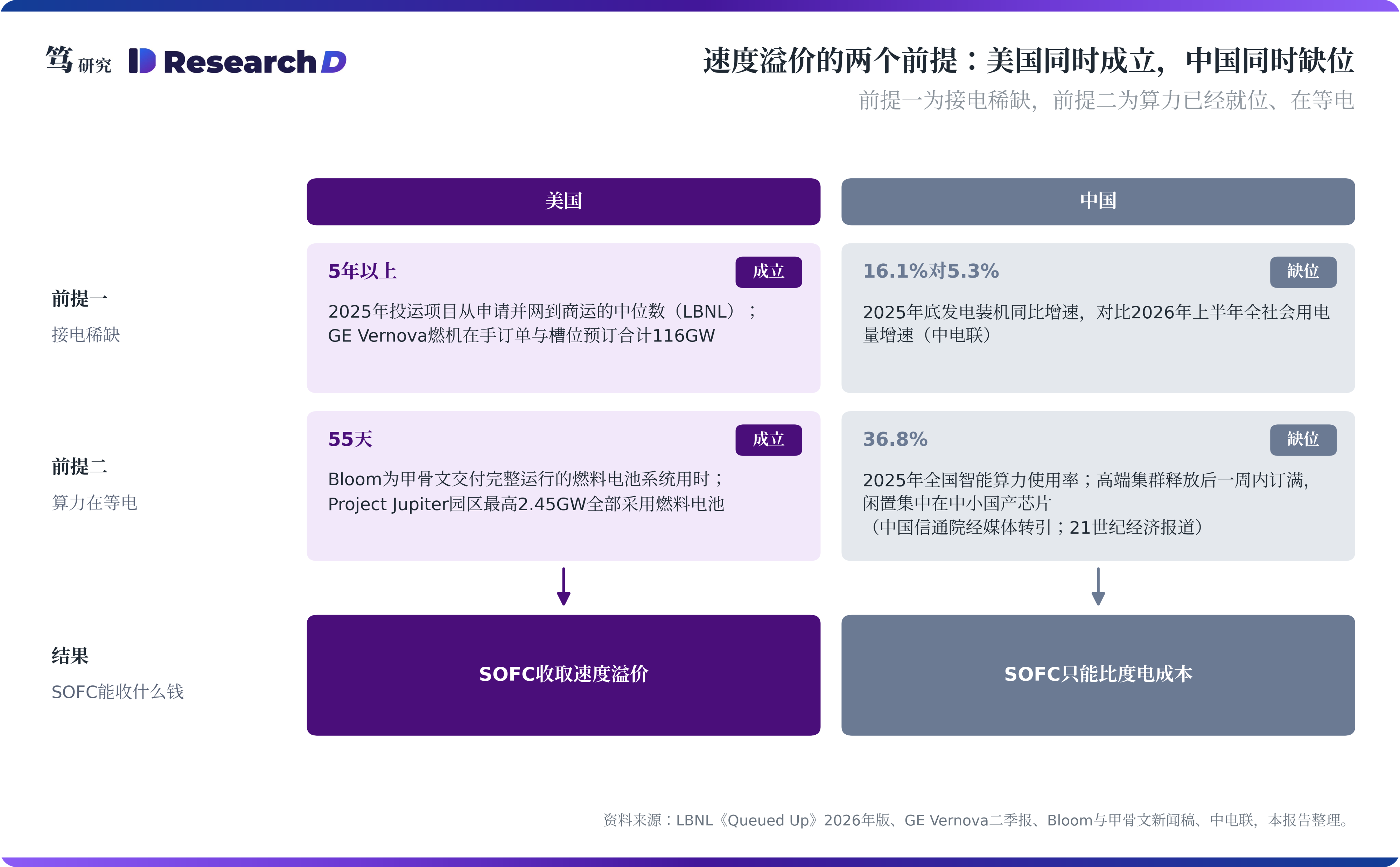

速度溢价要成立,需要两个前提同时满足。一是接电稀缺:电网和燃机都要长时间排队,客户才需要另找现场电源。二是算力已经就位、在等电:芯片、服务器和下游需求都已到位,只差通电,提前一年投产才能多赚一年的收入。两者同时成立,客户才愿意用更高的度电成本换提前投产的时间。换句话说,速度溢价的实质是用电价差换投产时间,前提是这段时间能变成收入。

即便在美国,速度也受审批约束。9月24日,彭博率先报道,甲骨文已就Project Jupiter发出不可抗力通知,涉及园区的供电承诺;当地媒体El Paso Matters随后指出,园区2.45GW燃料电池电站的空气许可和配套天然气管道此时都还没有落地。甲骨文回应称,项目仍按计划推进。这说明速度溢价并不是无条件的,审批一旦卡住,时间优势就会打折扣。但它不改变上面的判断框架:要看中国能否复制这一模式,只需逐一检验这两个前提。

三、中国数据中心缺芯片不缺电,SOFC收不到速度溢价

第一个前提在中国不成立:电不缺,缺的是调节能力。笔者在1月19日报告中判断,中国电力已从“硬短缺”转向“结构性过剩”与“调节性稀缺”并存:全年电量总体够用,缺的是在高峰和低谷之间灵活调节的能力。中电联数据显示,2025年底全国发电装机38.9亿千瓦,同比增长16.1%;2026年上半年全社会用电量同比增长5.3%,装机增速远快于用电增速。中电联对2026年全年的判断是供需总体平衡,只在迎峰度夏期间部分区域的部分省份偏紧。

紧的是高峰时段,不是全年电量。中电联数据显示,2026年上半年全国统调最高负荷14.3亿千瓦,同比增长9.3%,明显快于5.3%的用电量增速。数据中心用电增长虽快,但从总量看,2025年算力中心用电约1,700亿千瓦时,只占全社会用电量的1.6%。所以数据中心加剧的是局部、时段性的紧张,而不是全国性的缺电。

SOFC恰恰提供不了调节。调节的价值通过容量电价与峰谷价差来分配:谁能在高峰多发、低谷少发,谁就能拿到这部分收入。SOFC启停很慢,开机与关机各需约8小时(产业调研口径),要跟随负荷变化就必须另配超级电容,实际上只能作为基荷全天连续运行。换句话说,中国电力系统愿意付钱的那部分能力,SOFC恰好不具备。

第二个前提同样不成立:中国是电等芯片,而不是芯片等电。中国信通院数据显示,2025年全国智能算力供给约38亿卡时(一张加速卡运行一小时为一卡时),实际使用约14亿卡时,使用率约36.8%,超过六成的已建成算力处于闲置状态。闲置并不平均:英伟达与昇腾集群的算力释放后一周内即被订满,闲置主要集中在中小国产芯片和地方国资建设的千卡级项目。约束落在芯片和软件生态上,而不在接电。已建成的算力还在闲置,提前一年接电也带不来收入,时间就没有价格。

政策给现场电源开的通道,也只对新能源开放。国家发改委与国家能源局2025年印发的《关于有序推动绿电直连发展有关事项的通知》(发改能源〔2025〕650号),把直连电源界定为风电、太阳能发电、生物质发电等新能源,天然气发电不属于新能源,不在其列。国家能源局4月27日的新闻发布会显示,全国已有24个省份出台绿电直连配套政策,99个项目完成审批,对应新能源装机3,405万千瓦。5月,两部门又印发《关于有序推动多用户绿电直连发展有关事项的通知》(发改能源〔2026〕688号),把直连从单一用户扩展到多个用户,并优先支持算力设施等新兴产业,电源范围仍是风电、太阳能发电、生物质发电等新能源。政策方向很明确:数据中心要自建或直连电源,被鼓励的是绿电,不是天然气发电。

市场层面的案例指向同一个方向。新建天然气长输管道的压气站已基本改用电驱;江苏部分燃气分布式电站因“发一度亏一度”而关停,二手机组被转售到美国(以上为产业调研口径)。同一台设备在国内亏损、在美国值钱,差别就在有没有速度溢价。

两个前提都缺位,SOFC在国内只剩下度电成本这一种比较方式。这是回答核心问题的关键一步:美国客户为时间多付的那部分钱,在中国没有人付。

四、只拼成本,国内SOFC发电比煤电贵一倍以上

单看燃料一项,SOFC的发电成本已比燃煤基准价高出约一半。山东省科技厅披露,潍柴示范项目每立方米天然气约可发电6度。按国家发改委价格监测中心2026年4月36个大中城市工业用天然气均价3.57元/立方米计算,燃料成本约0.60元/千瓦时。作为参照,江苏燃煤发电基准价为0.391元/千瓦时,燃料一项就高出约53%。

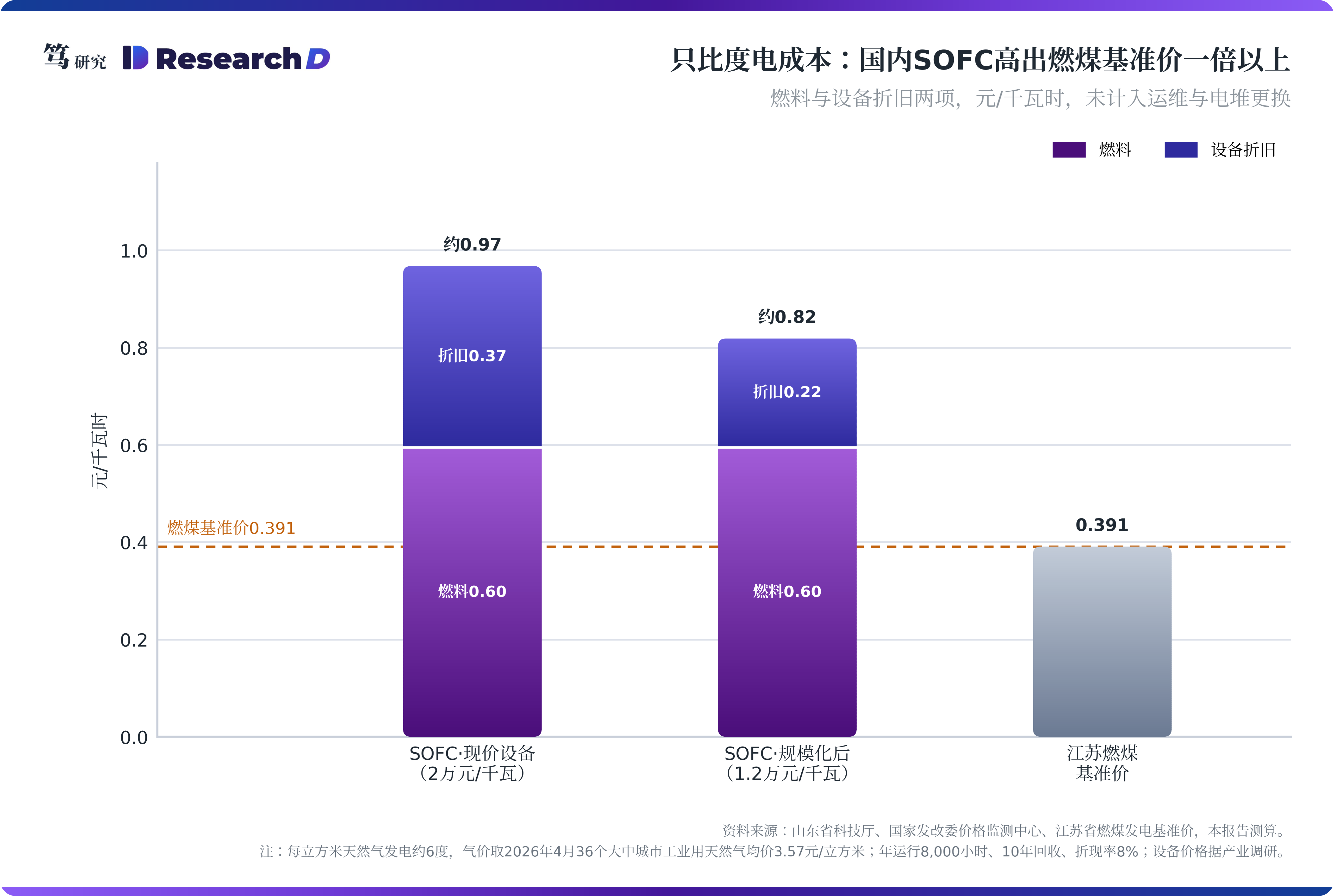

加上设备折旧,成本达到燃煤基准价的两倍以上。国内SOFC报价普遍在2万元/千瓦以上,只有形成10到20MW级的项目规模,才能降到1.2万到1.5万元/千瓦(产业调研口径)。按年运行8,000小时、10年回收、折现率8%粗略测算,燃料与设备折旧两项合计,现价设备约0.97元/千瓦时,规模化后按1.2万元/千瓦计约0.82元/千瓦时,分别是燃煤基准价的2.5倍和2.1倍。这还没有计入运维与电堆更换,实际成本只会更高(见下图)。

国内的实际装机也印证了这笔账。国内全部厂商的SOFC装机合计不超过10MW(产业调研口径);公开报道中规模领先的项目,是三环集团与深圳燃气在深圳光明落地的300kW级示范,以及中广核330kW电堆的采购。能算得过账的,只有低价气源地、热电联供、离网与海上平台等少数场景。

国内需求撑不起200MW的产线,潍柴SOFC的价值只能来自海外。200MW的年产能,至少是国内SOFC累计装机的20倍;而在国内唯一可用的比较维度,也就是度电成本上,SOFC没有优势。靠国内市场消化这条产线,逻辑上走不通。

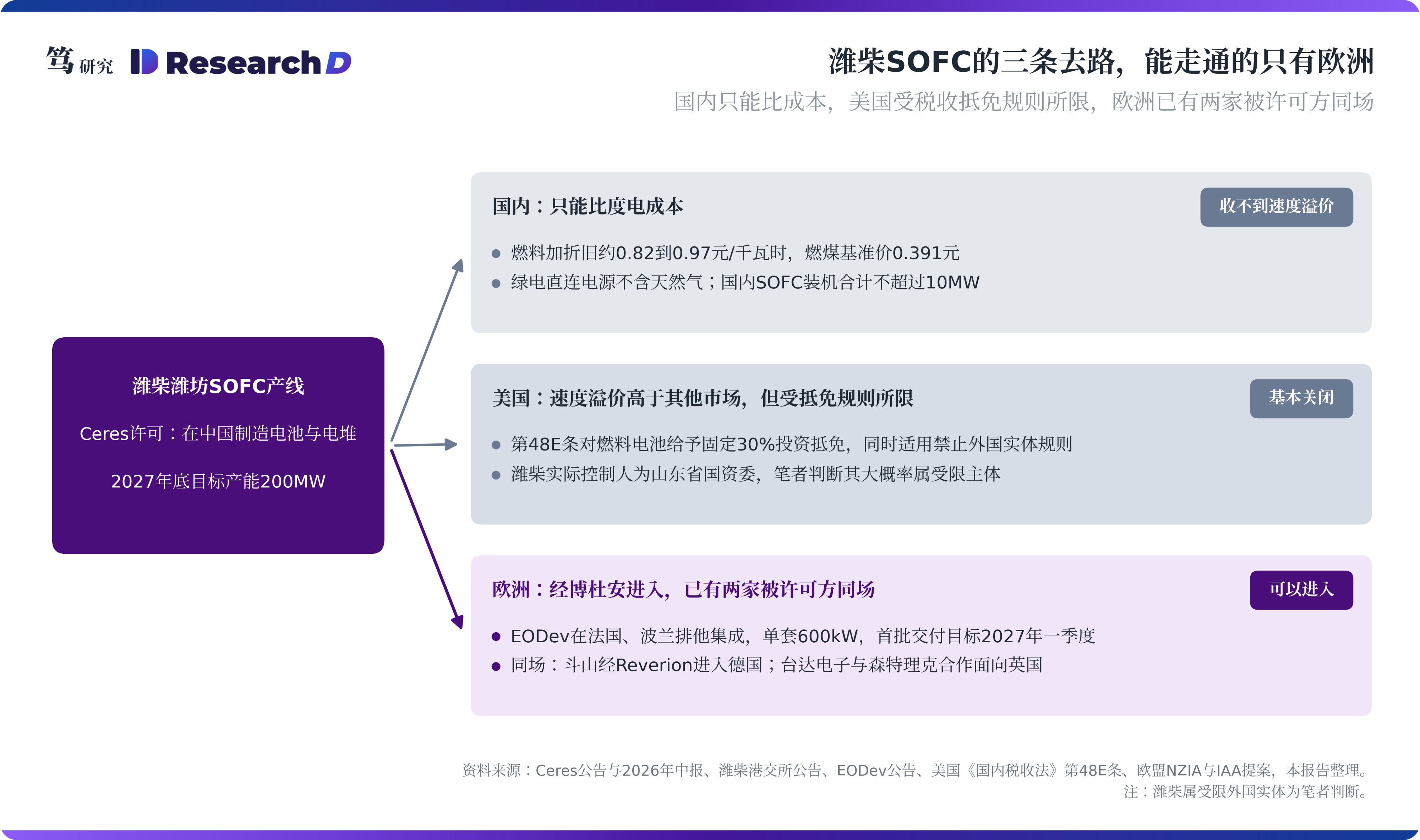

五、出海:欧洲走得通,美国被税收规则挡住

许可公告没有写明销售地域,海外销售的依据来自执行层面。Ceres在2025年11月的公告中写明,潍柴获得在中国制造Ceres电池与电堆的许可,产品用于固定式发电,部分关键部件由Ceres供应,新协议取代双方此前的安排;潍柴同期在港交所发布的自愿公告,同样没有提及地域与排他条款。但执行层面已经走向海外:Ceres在中期报告中列出,潍柴旗下博杜安(Baudouin)与法国清洁能源企业EODev建立战略合作,部署600kW的SOFC系统;潍柴的计划是通过博杜安在欧洲销售这款系统(Ceres中期业绩会)。同一技术体系内,斗山燃料电池(Doosan Fuel Cell)8月也签下向德国Reverion供应SOFC电堆的合同,金额约1,087亿韩元(约6,000万英镑)。可见在Ceres体系内,本地制造、跨境销售已有先例。

美国的速度溢价最高,但潍柴自产的SOFC很难进入。2025年7月的《大而美法案》(OBBBA)修订了美国《国内税收法》第48E条:2026年起开工的燃料电池项目可获得固定30%的投资抵免,且不再要求零排放,天然气燃料电池也能享受;但这类项目不适用国内含量等加成,同时适用“禁止外国实体”与“实质性援助”规则,即项目业主不能是受限外国实体,项目设备成本中来自受限外国实体的部分也不能超过规定比例。潍柴的实际控制人为山东省国资委,其大概率会被认定为受限主体,依赖抵免的美国项目很难采用其电堆。潍柴在美国的实际敞口,是持股46.0%的Power Solutions International与柴发业务,与SOFC无关。

欧洲可以进入,但已有两家被许可方同场竞争。渠道上,EODev在7月21日的公告中披露,其负责在欧洲集成博杜安的SOFC方案,在法国和波兰享有排他权;单套系统600kW,可组合成多兆瓦级电站,目前通过试点装置做现场验证,计划2026年9月商业发布,首批客户交付目标为2027年一季度。需求上,英国与欧洲同样受并网延迟困扰,Ceres与英国能源公司Centrica3月建立战略合作,瞄准的就是英国和欧洲工商业客户数GW级的现场发电需求。监管上,欧盟《净零工业法案》(NZIA)的韧性标准只约束公共采购、可再生能源拍卖和政府补贴的购买计划,不约束纯商业采购;3月提出的《工业加速器法案》(IAA)提案,其“欧洲制造”要求覆盖电解槽、燃料电池汽车等,暂未列入固定式燃料电池,中国制造的电堆目前没有制度性障碍。竞争上,斗山经Reverion进入德国;台达电子4月与森特理克宣布合作,以SOFC为英国和欧洲的数据中心与高耗能工业提供离网电源,计划一年内在英国建成示范站点。三家用的都是Ceres技术,笔者判断,胜负取决于谁能给出客户接受的效率与寿命保证,价格只是其中一项(见下图)。

所以,欧洲订单才是潍柴SOFC估值的主要依据,美国市场不应计入基准情景。只有当美国对受限外国实体的认定出现松动,美国才会成为上行情景。这回答了价值落在哪里:国内收不到溢价,价值要到海外找;而在海外,眼下真正走得通的只有欧洲。至于价值有多大,要放进潍柴的利润盘子里衡量。

六、估值:SOFC满产也只占潍柴利润的1%到4%

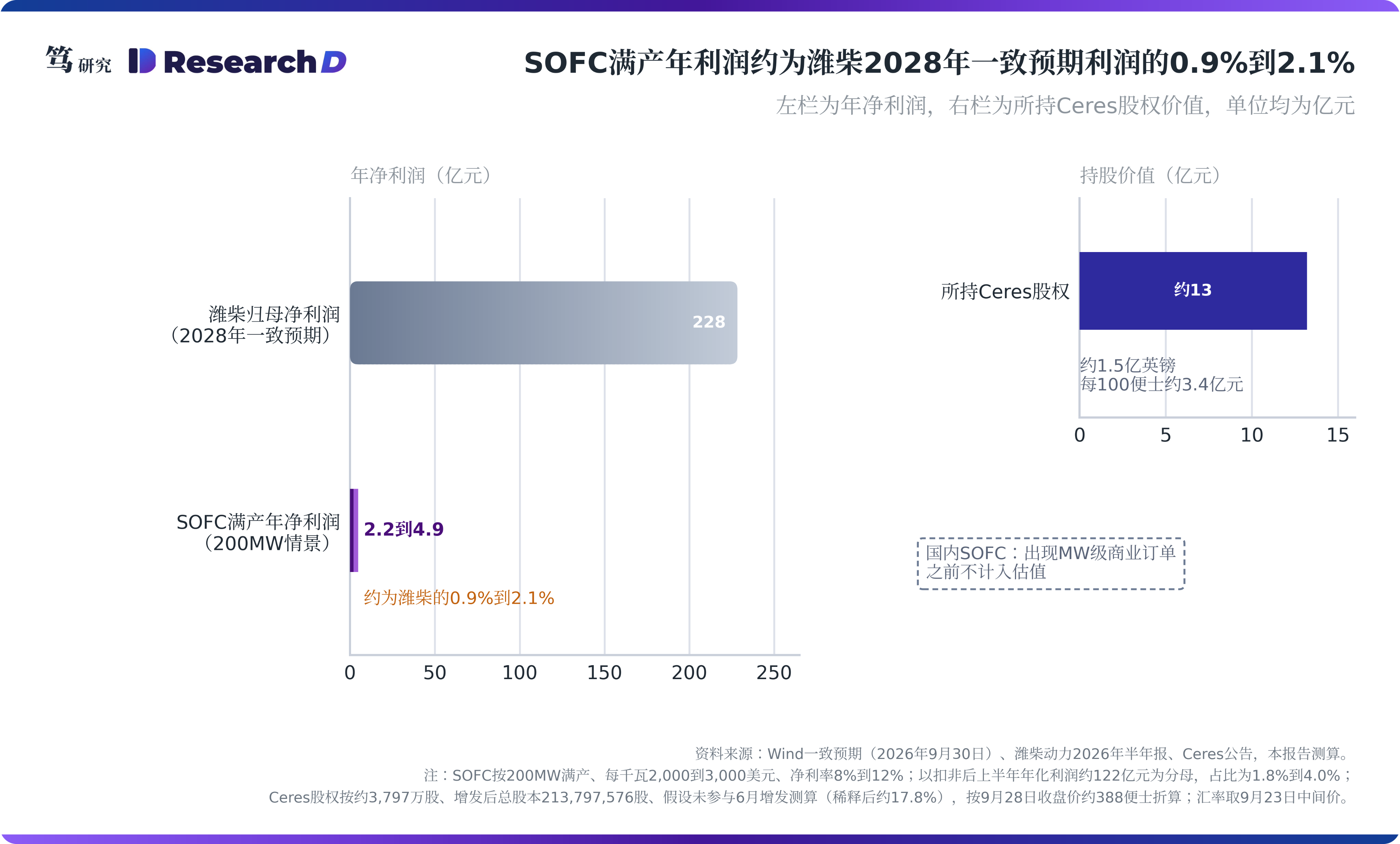

潍柴的数据中心敞口在柴发与气发,SOFC只是一项期权。先看SOFC满产时能贡献多少利润。假设200MW满产,出口单价每千瓦2,000到3,000美元(低于Bloom每千瓦约3,000到3,500美元的售价,后者为产业调研口径),净利率8%到12%(高于潍柴2026年上半年约6.3%的归母净利率),折算为人民币,SOFC年净利润约2.2亿到4.9亿元。

放进潍柴的利润盘子里,这个数字很小。它约为Wind一致预期潍柴2028年归母净利润228亿元的0.9%到2.1%。换一个更保守的分母,结论也不变:上半年77亿元归母净利润中含13.1亿元处置收益等一次性项目,扣非后约61亿元,年化约122亿元,以此为分母,占比为1.8%到4.0%。而且这还是满产假设,实际产能利用率取决于欧洲订单;国内SOFC在出现MW级商业订单之前,本文不计入估值。受影响的只是SOFC叙事带来的估值溢价,柴发与气发的订单与SOFC没有交集,不受本文结论影响。

这组假设并不保守,用特许权使用费还可以做一个量级检验。净利率高于潍柴整体水平,又按满产计算,这组假设本身偏宽松。Ceres在中期业绩会上披露,被许可方支付的特许权使用费一般为每千瓦50到100美元,约占本文假设出口单价的2%到5%;按8%到12%的净利率,潍柴每千瓦净利润约160到360美元,是特许权使用费的1.6到7倍,两者处在同一量级,说明测算没有明显高估或低估。换句话说,即便用偏宽松的假设,SOFC对潍柴利润的贡献也只有几个百分点。

气发的交付和利润都排在SOFC之前。公司在9月的机构调研表示,气发产品今年开始交付,明年有望保持高速增长。公开记录中没有台数目标和单价,按2026年交付200到300台、2027年1,800台(低于市场普遍预期的2,000台以上)估计:每台约300万元、毛利率约32%、分摊费用率约10%、所得税率15%,2027年气发净利润约10亿元,是SOFC满产年净利润的2到5倍。气发明年就能兑现,SOFC满产最早也要等到2027年底产能建成之后。

Ceres股权的金额有限,但它让潍柴同时分享竞争对手带来的特许权收入。按Ceres年报披露的潍柴持股约3,797万股计算,Ceres于6月以每股570便士增发1,800万股后,总股本为213,797,576股;假设潍柴未参与增发,其稀释后持股约17.8%。按9月28日收盘价约388便士折算,这部分股权约值1.5亿英镑,约合13亿元人民币;股价每变动100便士,股权价值约变动3.4亿元。

特许权收入眼下很小,但同场竞争的格局对Ceres有利。Ceres上半年特许权使用费收入只有18.1万英镑,不到当期收入2,280万英镑的1%;与潍柴相关的一次性许可收入,大部分在一季度确认。在欧洲同场竞争的三家Ceres被许可方(潍柴、斗山、台达)无论谁胜出,Ceres都能收取特许权使用费,潍柴也经由持股间接分享。按每千瓦50到100美元计算,被许可方每卖出1GW,Ceres可收取5,000万到1亿美元,潍柴按持股比例间接对应约900万到1,800万美元。对Ceres而言,本文结论影响的是特许权收入的时间表,已确认的许可费不受影响。

七、产业链:能分到美国溢价的是配套环节,不是整机

产业链公司受影响的程度,取决于对国内SOFC订单的依赖。逻辑很直接:国内收不到速度溢价,靠国内订单的业务受影响最大;靠海外订单或海外客户的业务,受影响较小。

合金供应商的空间,取决于海外订单的节奏。笔者在前序报告中推演,太钢不锈、宝钢股份大概率将是核心合金供应商,并估算2030年潍柴SOFC收入有望达到150亿到200亿元。结合本文的判断,这部分收入与合金用量主要取决于海外订单:按本文的单价假设,200MW满产对应年收入约27亿到40亿元;要达到150亿到200亿元,年销量需要约0.7GW到1.5GW,是2027年底规划产能的4到7倍,增量几乎都要靠海外订单消化。另外,许可写明部分关键部件仍由Ceres供应,国产替代的边界也有待后续披露。

国内SOFC企业直接面对度电成本的比较。调研显示,佛燃能源的300kW示范项目在建,壹石通的首套8kW级系统处于调试阶段。两家公司的SOFC业务直接面对国内的度电成本比较,受本文结论影响最大;城市燃气、锂电涂覆与电子功能材料等主业则不受影响。

能分到美国速度溢价的,是上游配套。三环集团港股招股书显示,按2024年收入计,其SOFC隔膜片全球份额排名第一;其隔膜片供应Bloom(产业调研口径)。这意味着,中国企业在美国速度溢价中分到的份额,落在配套环节,而不在整机。

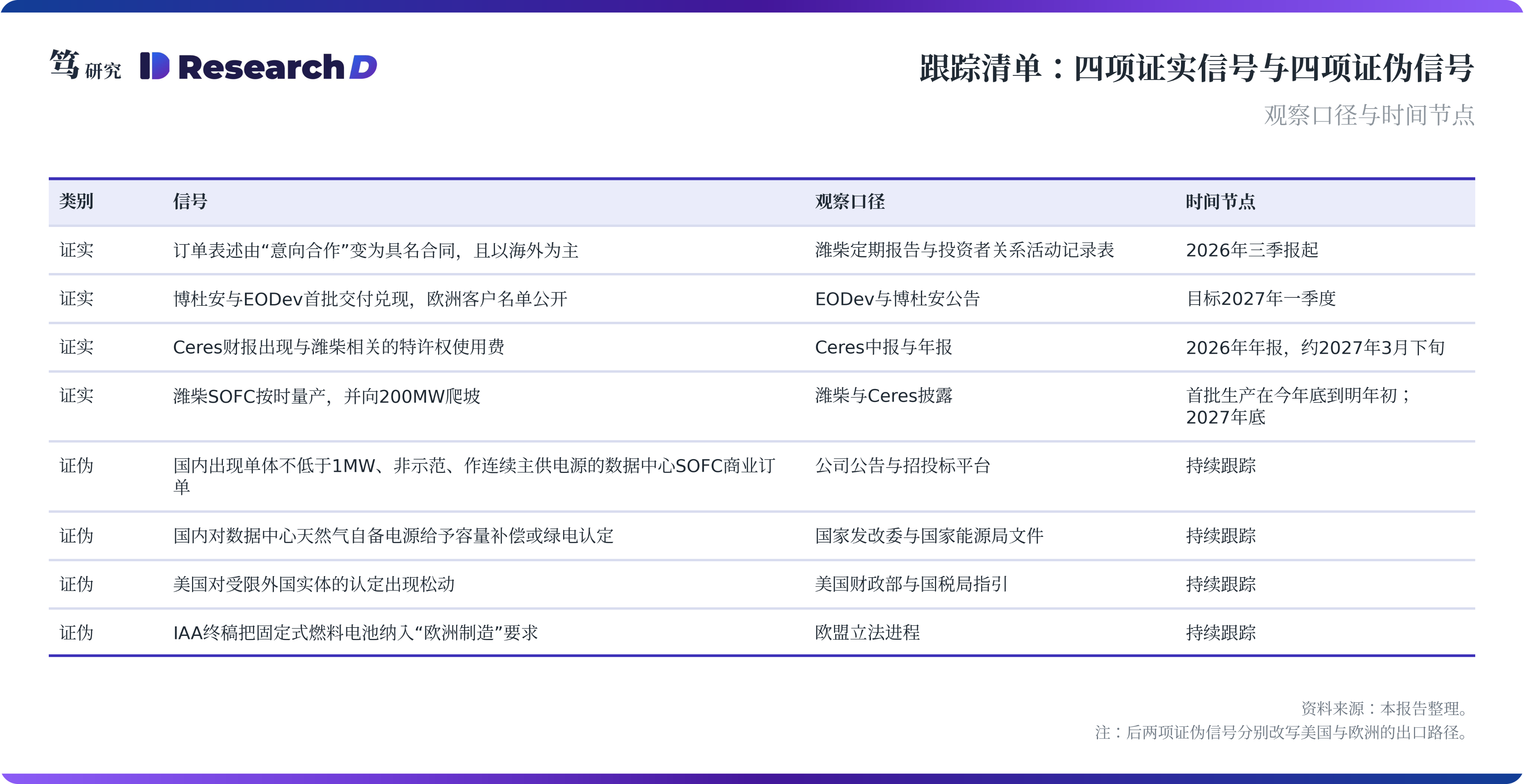

八、验证:看订单、交付和特许权收入三处披露

本文的判断能否得到证实,看四个信号。第一,潍柴的订单表述由“意向合作”变为具名合同,且以海外为主;第二,博杜安与EODev的首批交付兑现,欧洲客户名单公开;第三,Ceres财报出现与潍柴相关的特许权使用费;第四,潍柴SOFC按时量产,并向200MW爬坡。

证伪信号同样清楚。国内有两个:一是出现单体不低于1MW、非示范、作为连续主供电源的数据中心SOFC商业订单,可在公司公告与招投标平台核对;二是国内出台政策,对数据中心的天然气自备电源给予容量补偿或绿电认定。这两项出现,将削弱“国内收不到速度溢价”的判断。出口方面也有两个,会改写出口路径:美国放宽对受限外国实体的认定,将为潍柴打开美国市场;IAA终稿如果把固定式燃料电池纳入“欧洲制造”要求,将抬高潍柴进入欧洲的门槛。

接下来半年有几个时间节点。潍柴三季报预计在10月下旬披露;EODev计划在2026年9月商业发布博杜安的SOFC系统,首批交付的目标是2027年一季度;欧洲议会对IAA的全会表决预计在年底前后;Ceres全年业绩按惯例在2027年3月下旬发布。

九、风险因素

上行风险来自欧洲订单与政策变化。欧洲订单与交付快于预期;许可地域条款的后续披露明确包含海外销售;美国放宽对受限外国实体的认定;国内政策为SOFC提供容量或调节补偿;国内天然气价格明显下行;电堆寿命提升至10年以上。

下行风险来自同一技术平台的竞争、欧洲气价与规则收紧。同一技术平台的被许可方在欧洲相互压价;欧洲气价受伊朗战事推高,速度溢价需要覆盖更高的燃料成本;欧盟把固定式燃料电池纳入本地制造要求;Ceres关键部件供应或技术转让执行延误;数据中心负荷波动下,电堆衰减快于预期;海外柴发需求回落,拖累潍柴数据中心主业。最后一项与SOFC无关,但影响整体估值:Project Jupiter已用燃料电池同时替代原计划的燃气轮机和柴油发电机,这类方案如果推广,将压低海外柴发需求。

以上内容不构成任何投资建议,请风险自担。
